紫荊雜誌(特約記者 周霞)2026年1月20日東莞報道:開年即奮進。“既要注意基建工程建設,也要注意安全風險管控,必須落實業主項目負責人到位管控。”1月16日,南方電網廣東東莞供電局基建部質量安全分部高級經理杜巍照常對作業管理日報進行風險提醒,這是他每一天都在緊盯的工作。

近期,東莞供電局272個主配網基建項目正在東莞全市各個角落鋪開,涵蓋重點網架工程、各鎮產業配套工程及配網提升工程。2374名施工人員奮戰一線,以時不我待的緊迫感開展電網建設。
時間回到1月4日,隨着調度指令下達,東莞供電局2026年首個採用《南網標準設計與典型造價V3.0》設計並建成投產的220千伏高端輸變電工程正式竣工投產,投產後可保障光茂科技、銳信儀器等省市重大項目的可靠供電,標誌着東莞供電局“十五五”電網建設攻堅正式拉開序幕。

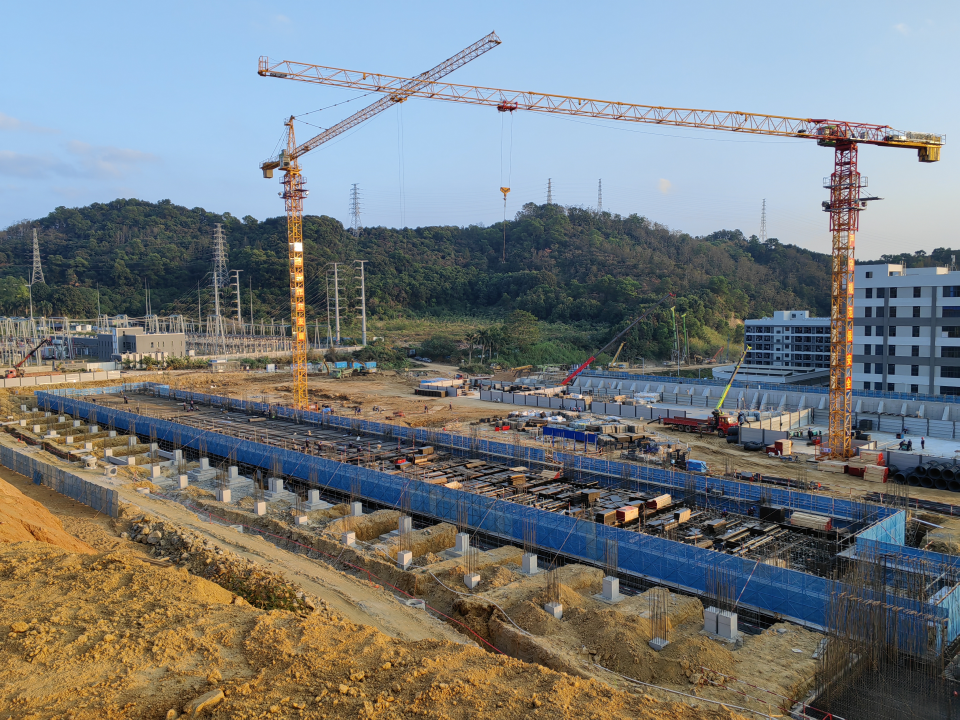

而在東莞市清溪鎮220千伏明湖變電站建設現場,同樣是一派熱火朝天的施工場景,其配電裝置樓剛剛完成主體結構封頂,目前工程總體進度已達 45%,預計2026年6 月投運。作為南方電網公司重點支撐性、調節性高效配套重點項目,項目投產後,將精準解決東莞東南部電力重過載難題,優化區域110千伏網架結構,緩解 500千伏東南變電站轉供電壓力。
爭分奪秒,加速衝刺。在東莞第8座500千伏變電站——東南輸變電工程建設現場,基礎建設工作正如火如荼開展中,近百名施工人員各司其職,有條不紊開展配電裝置樓主體首層結構施工以及站區場平、高邊坡施工等工作。該工程是粵港澳大灣區的重要能源建設工程,是承載國家及廣東省“十五五”支撐性和調節性的高效煤電工程,計劃 2026年12月建成,屆時將緩解500千伏縱江變電站、東莞變電站主變重過載情況,優化網架結構,保障粵東地區電力送出以及後續海上風電的打捆外送,增強全省電力互濟能力,保障粵港澳大灣區核心區電力安全。

機械賦能,提質增效。當吊臂精準起落完成預製艙模塊拼裝,無人機巡控實時守護施工安全,東莞寮步鎮石龍坑村新建配電台區的施工現場,沒有傳統基建的塵土喧囂,唯有機械化作業的高效運轉。近日,隨着泉塘變電站F2河東線新建石龍坑河東五站配電台區工程的成功投產送電,作為南方電網公司機械化施工示範項目,以綠色節能技術注入低碳動能,有效破解配電台區重載難題,為電網基建高質量發展寫下生動註腳。
2025年以來,東莞供電局在主網和配網建設上均積極落實數字化建設,主動承接廣東電網公司數字化項目,包括主網基建駕駛艙、主配網項目預警等試點工作5項,是全省承接最多地市局。据了解,110千伏大步變電站作為南方電網公司裝配式鋼結構試點項目示範工程,現場機械化率達99.7%,裝配率達100%,大幅縮短建設週期。此外,9項配電房項目納入廣東電網公司重點項目,採用鋼結構或預製艙裝配式技術,將配電房“零米以上”的建築工程轉變為安裝工程,比傳統配電房節省約72天施工工期。

東莞供電局項目管理中心總經理胡長明表示,2026年是“十五五”規劃開局之年,東莞供電局將依據五年任務三年建成總體目標,着力建設主網基建投資計劃項目共約50項,建成25項工程,配網基建計劃投產1800項配網項目。同時,今年第一季度該局擬完成近8.74億元用於電網基礎設施建設,同比提高12.5%,將為東莞市高質量發展提供澎湃電能。
